Raccordement électrique au réseau : quelles démarches pour intégrer votre installation photovoltaïque

L'équipe de rédaction

Publié le :

Technicien casqué prenant des notes devant compteur électrique

Partagez sur vos réseaux favoris !

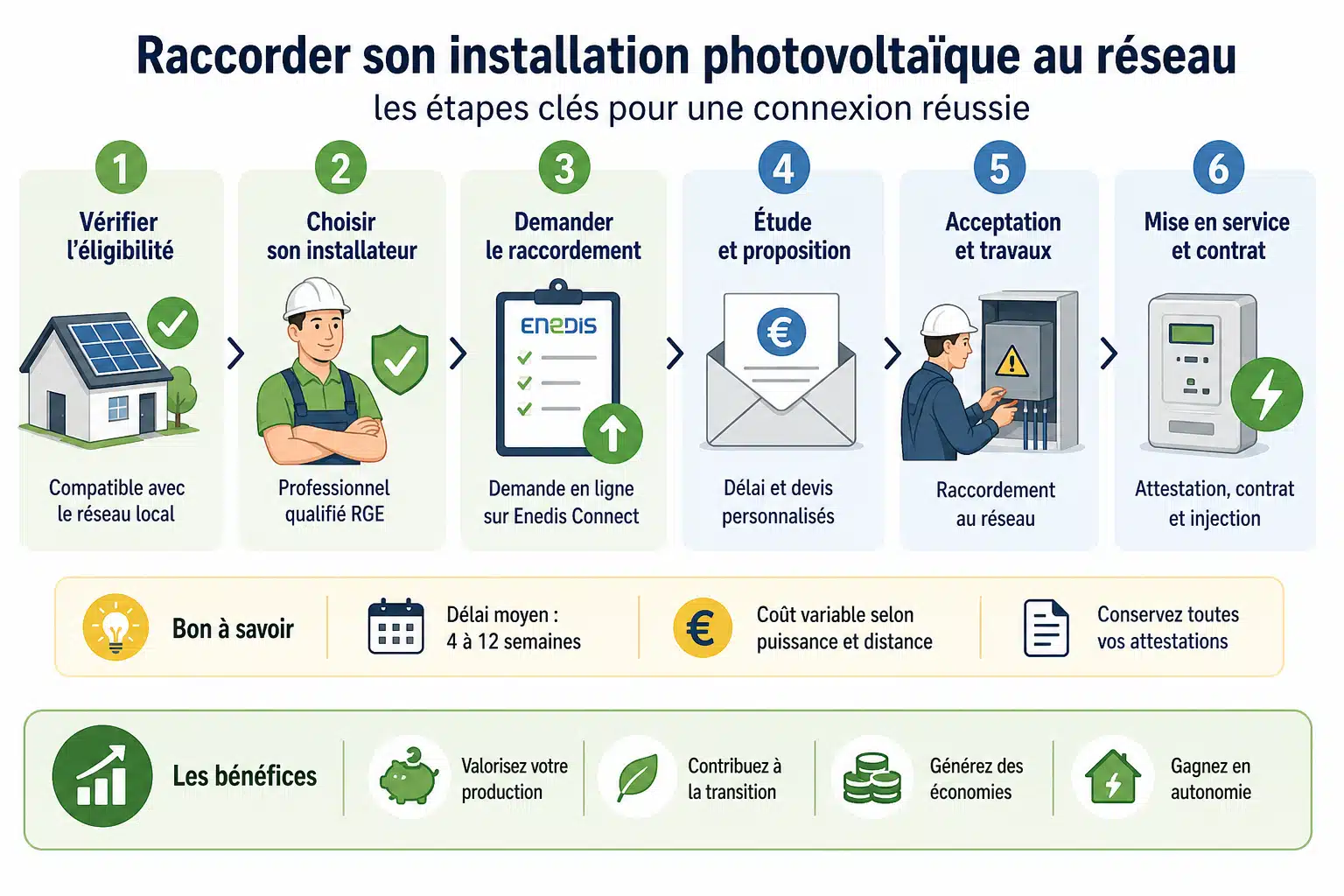

L’installation de panneaux solaires représente un investissement majeur pour les particuliers et les entreprises souhaitant produire leur propre électricité. Le raccordement au réseau électrique d’une installation photovoltaïque nécessite plusieurs démarches administratives auprès d’Enedis, le gestionnaire du réseau de distribution. Ces étapes incluent la demande de raccordement, la signature d’une convention d’autoconsommation ou de vente, et la mise en service par un technicien agréé. Comprendre ce processus vous permettra d’anticiper les délais et d’optimiser votre transition énergétique.

Les étapes administratives préalables au raccordement

Avant même de contacter Enedis pour le raccordement de votre installation photovoltaïque, plusieurs démarches administratives doivent être accomplies. Ces formalités constituent le socle réglementaire permettant la légalisation de votre projet solaire.

La déclaration préalable de travaux

La déclaration préalable de travaux auprès de votre mairie constitue la première étape obligatoire. Ce document permet à l’administration de vérifier que votre installation respecte les règles d’urbanisme locales. Le délai d’instruction est généralement d’un mois, et l’absence de réponse vaut acceptation tacite. Dans certains cas particuliers, notamment en zones protégées ou classées, un permis de construire peut être exigé à la place de la simple déclaration.

Cette autorisation préalable est indispensable car Enedis exigera une copie de ce document lors de votre demande de raccordement. Sans elle, votre dossier sera considéré comme incomplet et ne pourra pas être traité.

Le choix du mode d’exploitation de votre production

Vous devez déterminer si vous souhaitez pratiquer l’autoconsommation avec revente du surplus, la vente totale de votre production, ou l’autoconsommation totale sans injection sur le réseau. Ce choix influencera directement le type de contrat à signer avec Enedis et les équipements de comptage nécessaires. Chaque option présente des avantages spécifiques selon votre profil de consommation et vos objectifs économiques.

La demande de raccordement auprès d’Enedis

Une fois les autorisations administratives obtenues, vous pouvez initier votre demande de raccordement. Cette étape cruciale enclenche le processus technique qui permettra à votre installation de communiquer avec le réseau électrique national.

Constitution et dépôt du dossier

Le dossier de raccordement se constitue en ligne sur le portail dédié d’Enedis. Vous devrez fournir plusieurs documents essentiels : la déclaration préalable de travaux approuvée, un plan de situation de votre installation, les caractéristiques techniques de vos panneaux et onduleurs, ainsi qu’une attestation de conformité Consuel qui sera délivrée après l’installation.

Les informations techniques à transmettre incluent la puissance totale installée, le type d’onduleur, le schéma électrique unifilaire, et le mode d’injection choisi. La précision de ces données conditionne la rapidité du traitement de votre demande.

La proposition de raccordement

Après étude de votre dossier, Enedis vous adresse une Proposition Technique et Financière (PTF) dans un délai généralement compris entre deux et quatre semaines. Ce document détaille les travaux nécessaires au raccordement, leur coût, et le délai prévisionnel de réalisation.

Type d’installationCoût moyen du raccordementDélai indicatif
Installation ≤ 3 kWc (monophasé)50 à 600 €2 à 4 mois
Installation 3 à 9 kWc (monophasé)600 à 1 200 €2 à 4 mois
Installation 9 à 36 kWc (triphasé)1 200 à 2 500 €3 à 6 mois
Installation > 36 kWcSur devis6 à 12 mois

Vous disposez de trois mois pour accepter cette proposition en signant le contrat et en réglant les frais de raccordement. Au-delà de ce délai, votre dossier est automatiquement annulé et vous devrez recommencer la procédure.

Les conventions à signer selon votre projet

Le type de convention à établir dépend directement de votre choix d’exploitation de l’électricité produite. Ces contrats encadrent juridiquement la relation entre vous, Enedis et éventuellement un acheteur d’électricité.

La Convention d’Autoconsommation avec revente du surplus (CACRS)

Si vous optez pour l’autoconsommation avec revente du surplus, vous devrez signer une CACRS avec Enedis. Ce document gratuit définit les modalités techniques du raccordement et les responsabilités de chaque partie. Parallèlement, vous signerez un contrat de rachat avec EDF Obligation d’Achat ou un autre fournisseur agréé pour valoriser votre surplus de production.

Cette convention précise notamment les conditions de comptage, la puissance maximale injectable, et les règles de maintenance du point de raccordement. Elle est valable pour toute la durée de vie de votre installation.

Le contrat de vente totale

Dans le cas d’une vente totale de votre production, vous signez un Contrat d’Achat avec EDF OA, généralement pour une durée de 20 ans. Les tarifs d’achat sont fixés par arrêté ministériel et dépendent de la puissance de votre installation ainsi que de la date de signature du contrat. Ce choix offre une visibilité financière sur le long terme, particulièrement adaptée aux projets d’investissement.

L’autoconsommation totale sans injection

Si vous choisissez de consommer l’intégralité de votre production sans réinjecter le surplus sur le réseau, la procédure est simplifiée. Une simple Convention d’Autoconsommation sans Injection (CACI) suffit. Cette option évite les contraintes liées à la revente mais nécessite un dimensionnement précis de l’installation pour éviter les pertes de production.

L’attestation de conformité Consuel : étape incontournable

Avant la mise en service effective de votre installation photovoltaïque, vous devez obtenir l’attestation de conformité délivrée par le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité). Cette certification garantit que votre installation respecte les normes de sécurité électrique en vigueur.

Votre installateur, obligatoirement certifié RGE (Reconnu Garant de l’Environnement), se charge généralement de constituer le dossier Consuel. Ce document comprend le certificat de conformité visé par l’installateur, le schéma de l’installation, et les fiches techniques des équipements. Le Consuel délivre ensuite son attestation sous quelques jours, moyennant des frais variant entre 100 et 200 euros selon la puissance de l’installation.

Sans cette attestation, Enedis ne pourra pas procéder à la mise en service de votre installation. Il s’agit donc d’un passage obligé, gage de la sécurité de votre système électrique.

La mise en service et le comptage

Une fois tous les documents réunis et validés, Enedis planifie l’intervention de mise en service de votre installation. Cette étape finale concrétise votre projet et marque le début de votre production d’électricité solaire.

L’intervention du technicien Enedis

Un technicien agréé se déplace à votre domicile pour réaliser les opérations de raccordement physique et paramétrer le système de comptage. Cette intervention dure généralement entre une et deux heures. Le professionnel vérifie la conformité de l’installation, installe ou paramètre le compteur Linky pour gérer la production et la consommation, et active le raccordement au réseau.

Depuis le déploiement généralisé du compteur communicant Linky, la mise en service est considérablement simplifiée. Le compteur permet de distinguer automatiquement l’énergie produite, consommée et injectée sur le réseau, sans nécessiter l’installation de compteurs supplémentaires dans la plupart des configurations.

Les différents types de comptage

  • Comptage en autoconsommation avec revente du surplus : le compteur Linky enregistre à la fois votre consommation, votre production et le surplus injecté sur le réseau
  • Comptage en vente totale : un compteur de production dédié mesure l’intégralité de l’électricité produite et vendue
  • Comptage en autoconsommation totale : le dispositif anti-injection empêche tout retour d’électricité sur le réseau, seule votre consommation instantanée est mesurée

Le choix du système de comptage découle directement du mode d’exploitation que vous avez sélectionné lors de votre demande de raccordement. Ces équipements permettent d’assurer une facturation précise de vos échanges avec le réseau électrique.

Les délais à anticiper pour votre projet

La réalisation complète d’un projet photovoltaïque avec raccordement au réseau nécessite d’anticiper plusieurs échéances successives. La compréhension de ce calendrier vous permettra de mieux planifier votre installation.

  • Déclaration préalable de travaux : 1 mois d’instruction
  • Dépôt et étude de la demande de raccordement : 2 à 4 semaines
  • Travaux de raccordement après acceptation : 2 à 6 mois selon la complexité
  • Obtention du Consuel : 1 à 2 semaines après l’installation
  • Mise en service effective : 2 à 4 semaines après réception du Consuel

Au total, il faut compter entre 4 et 10 mois entre le début des démarches administratives et la mise en service effective de votre installation. Ces délais peuvent varier significativement selon la période de l’année, la charge de travail d’Enedis dans votre région, et la complexité technique de votre raccordement.

Selon les pratiques courantes du secteur, près de 30% des retards constatés dans les projets photovoltaïques proviennent de dossiers incomplets ou d’informations manquantes lors de la demande de raccordement, soulignant l’importance d’une préparation minutieuse.

Les coûts associés au raccordement

Au-delà de l’investissement dans les panneaux solaires et leur installation, le raccordement au réseau génère des frais spécifiques qu’il convient d’intégrer dans votre budget global. Ces coûts varient selon plusieurs paramètres techniques et géographiques.

Les frais de raccordement facturés par Enedis dépendent principalement de la puissance de votre installation et de la distance entre votre compteur et le point de raccordement au réseau public. Pour une installation résidentielle standard jusqu’à 9 kWc, le coût oscille généralement entre 400 et 1 200 euros. Ce montant comprend l’étude technique, les travaux de raccordement et la mise en service.

À ces frais s’ajoutent le coût de l’attestation Consuel (100 à 200 euros) et éventuellement des frais de modification de votre contrat de fourniture d’électricité si vous changez de puissance souscrite. Certains installateurs proposent des forfaits incluant la gestion administrative complète, ce qui peut simplifier votre démarche moyennant un surcoût de service.

Les erreurs fréquentes à éviter

Plusieurs pièges peuvent ralentir ou compliquer votre projet de raccordement photovoltaïque. Connaître ces écueils vous permettra de les anticiper efficacement.

L’erreur la plus courante consiste à commencer l’installation avant d’avoir obtenu les autorisations administratives nécessaires. Cette précipitation peut entraîner des demandes de mise en conformité coûteuses, voire une obligation de démontage. Il est impératif de respecter l’ordre chronologique des démarches : déclaration préalable d’abord, demande de raccordement ensuite, installation seulement après acceptation.

Une autre erreur fréquente concerne le choix d’un installateur non certifié RGE. Cette certification est obligatoire pour bénéficier des aides financières et pour obtenir l’attestation Consuel. Faire appel à un professionnel non qualifié compromet l’ensemble de votre projet et vous prive de garanties essentielles.

Enfin, négliger l’anticipation des délais constitue un problème récurrent. De nombreux porteurs de projets sous-estiment la durée globale du processus et se retrouvent confrontés à des situations de blocage. Une planification réaliste incluant des marges de sécurité vous évitera bien des désagréments.

Réussir l’intégration de votre production solaire au réseau

Le raccordement d’une installation photovoltaïque au réseau électrique s’inscrit dans un cadre administratif et technique précis, mais parfaitement maîtrisable avec une bonne préparation. En respectant scrupuleusement les étapes décrites – de la déclaration préalable à la mise en service finale – vous vous assurez une transition énergétique sereine et conforme aux exigences réglementaires.

L’accompagnement par un installateur certifié RGE reste le meilleur garant du succès de votre projet. Ces professionnels maîtrisent parfaitement les procédures et peuvent gérer l’ensemble des démarches administratives à votre place, vous libérant ainsi d’une charge souvent perçue comme complexe. Votre investissement dans l’énergie solaire franchit alors toutes les étapes réglementaires dans les meilleures conditions, pour une production d’électricité verte pleinement opérationnelle et valorisée.

L'équipe de rédaction
Partagez sur vos réseaux favoris !

Articles de la même catégorie :
Femme tenant une télécommande devant baie vitrée

La pompe à chaleur air-eau peut-elle faire climatisation pendant une canicule ?

Deux techniciens observant panneaux solaires sur toiture

Faut-il signer un contrat d’obligation d’achat EDF avant ou après l’installation photovoltaïque ?

Panneaux solaires sur toit avec collines en arrière-plan

Garrigue et panneaux solaires : comment les incendies d’été dans le Gard déposent des cendres sur vos modules

Deux ouvriers installant des panneaux solaires sur toiture

10 chantiers pour rendre sa maison plus résiliente face au réchauffement climatique

Technicien contrôlant une chaudière murale avec tablette

Les 6 fiches CEE standardisées les plus rentables pour les professionnels en 2026

Un homme alimente un poêle à bûche dans son salon

Le poêle à bois est-il vraiment une solution de chauffage durable en maison individuelle ?
